JR九州は、「令和8年熊本地震」の影響で運転を見合わせていた九州新幹線の熊本~新水俣間について、2026年9月18日(金)に運転を再開しました。
これにより、九州新幹線は全線で運行を再開しています。
一方、鹿児島本線の宇土~八代間については復旧工事が進み、2026年10月10日(土)から運転を再開できる見通しとなりました。天候などの状況によって、運転再開日が変更される場合があります。
九州新幹線・鹿児島本線の現在の復旧状況
九州新幹線
熊本~新水俣間は、2026年9月18日(金)に運転を再開しました。
これにより、九州新幹線は全線で運行を再開しています。
鹿児島本線
宇土~八代間は、2026年10月10日(土)から運転を再開できる見通しです。
天候などにより、運転再開日が変更される場合があります。
注目ポイント
- 九州新幹線は9月18日に全線で運行再開
地震の影響で運転を見合わせていた熊本~新水俣間が復旧し、九州新幹線の全線で列車の運行が再開しました。 - 鹿児島本線は10月10日の運転再開見通し
宇土~八代間では復旧工事が進み、10月10日(土)から運転を再開できる見通しとなりました。 - 九州新幹線では大規模な復旧工事を実施
高架橋や線路、電力設備など広範囲で被害が確認され、水無川橋梁などで復旧作業が進められました。 - 鹿児島本線でも橋りょうや架線などに被害
宇土~八代間では橋りょう、線路、電柱、架線設備などの復旧工事が続けられています。
九州新幹線は2026年9月18日に全線で運行再開
JR九州は、「令和8年熊本地震」の影響で運転を見合わせていた九州新幹線の熊本~新水俣間について、2026年9月18日(金)に運転を再開しました。
熊本~新水俣間の復旧により、九州新幹線は全線で列車の運行を再開しています。
| 項目 | 内容 |
|---|---|
| 対象区間 | 九州新幹線 熊本~新水俣間 |
| 運転再開日 | 2026年9月18日(金) |
| 現在の状況 | 九州新幹線全線で運行再開 |
九州新幹線で確認された主な被害
九州新幹線では、高架橋や線路、電力設備などに大きな被害が確認されました。
| 分野 | 主な被害 | 8月27日時点の復旧進ちょく率 |
|---|---|---|
| 土木 | 高架橋の橋脚・支承部など約600カ所 ※うち運転支障40カ所 |
約40% |
| 線路 | レール歪み・軌道沈下など約300カ所 | 約60% |
| 電力 | き電線引出線断線など約100カ所 | 約40% |
| 建築 | 柱脚5カ所、天井化粧材14カ所など | 約60% |
上記は2026年8月27日(木)時点で公表されていた復旧状況です。
その後、運転再開に向けた工事や安全確認が進められ、9月18日に熊本~新水俣間の運転が再開しました。
水無川橋梁では大規模な復旧工事を実施

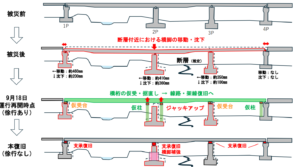

九州新幹線の復旧において大きなポイントとなったのが、日奈久断層と交差する水無川橋梁です。
同橋梁では、断層付近の橋脚が移動・沈下する被害が発生しました。
2026年8月27日時点では、運転再開に向けて以下の復旧工程が示されていました。
| 時期 | 復旧作業 |
|---|---|
| 9月2日ごろまで | 仮受・仮柱を設置 |
| 9月5日~6日 | 橋桁のジャッキアップ・据え直し |
| 9月6日ごろまで | 橋桁と橋脚を切り離し |
| 9月15日まで | 橋桁部の軌道補修、架線点検・修繕 |
| 9月16日 | 線路確認 |
| 9月17日 | 速度向上試験 |
| 9月18日 | 運転再開 |
橋桁のジャッキアップや軌道補修、架線の点検・修繕などを進めたうえで安全確認が行われ、熊本~新水俣間の運行再開につながりました。
新八代駅でも復旧工事を実施
新八代駅では、ホーム屋根の柱脚に被害が確認されました。
測量や構造プレートの製作などが進められ、2026年8月23日(日)には柱脚の固定を完了しています。
その後もパネル撤去やブレース修繕など、九州新幹線の運転再開に向けた復旧作業が進められました。
鹿児島本線は宇土~八代間で復旧工事

鹿児島本線の宇土~八代間では、「令和8年熊本地震」の影響により現在も運転を見合わせています。

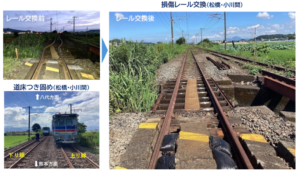

同区間では、橋りょうや駅、線路、電力設備など幅広い被害が確認されています。
| 分野 | 主な被害 | 8月27日時点の復旧進ちょく率 |
|---|---|---|
| 土木 | 橋りょう変状29カ所、乗降場変状7駅 | 約40% |
| 線路 | 軌道変状約10km、約100カ所 | 約25% |
| 電力 | 電柱損傷27本、架線金具損傷300カ所以上 | 約10% |
| 建築 | 駅内外装損傷2駅 | 約20% |
上記の復旧進ちょく率は2026年8月27日(木)時点の情報です。
鹿児島本線は10月10日から運転再開の見通し
鹿児島本線の宇土~八代間では、電柱の建植や架線金具の交換、架線調整、橋りょう・駅舎の修繕など、運転再開に向けた復旧工事が進められています。
JR九州は最新の復旧状況を踏まえ、2026年10月10日(土)から運転を再開できる見通しと発表しました。
| 対象区間 | 鹿児島本線 宇土~八代間 |
|---|---|
| 現在の状況 | 運転見合わせ・復旧工事中 |
| 運転再開見通し | 2026年10月10日(土) |
ただし、天候などの状況によって運転再開日が変更される場合があります。
